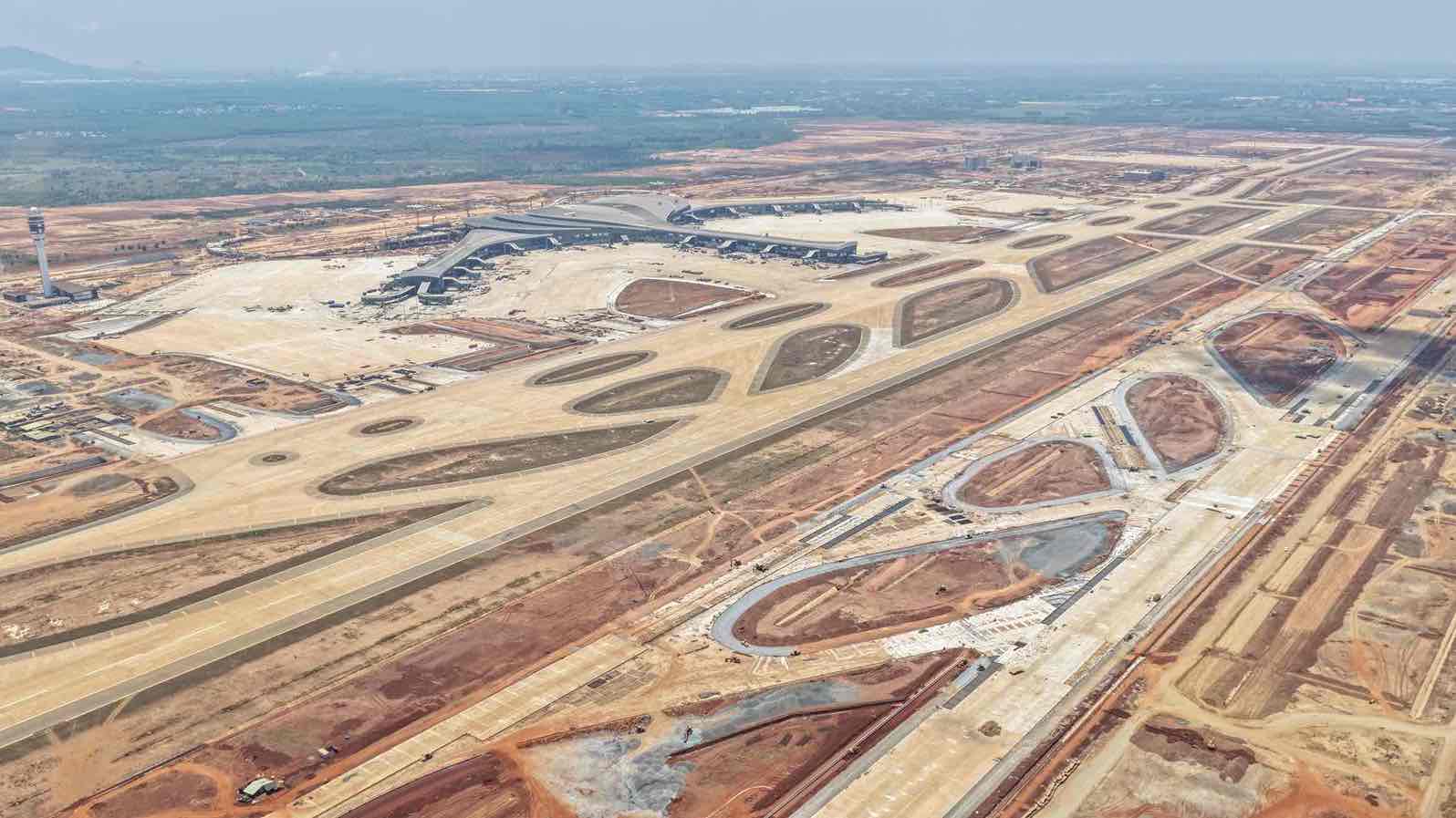

6월 30일, 베트남 공항 공사(ACV)에 따르면 ACV는 베트남 항공, 비엣젯 항공, 비엣트래블 항공 등 국내 항공사로부터 롱탄 국제공항(롱탄 공항) 운영 등록을 공식적으로 받았습니다.
이에 따라 ACV는 비엣트래블 항공과 2026년 말부터 롱탄 공항에서 상업 운항 계획을 협의하고 2027년 여름 항공편 일정부터 운항 빈도를 늘렸습니다.

또한 ACV는 롱탄 공항 운영 방안에 대해 비엣젯 항공 및 베트남 항공과 협력하고 있습니다. 이에 따라 비엣젯 항공은 1단계에서 롱탄 공항에서 최소 2개의 국제선 노선 운영을 유지할 것을 약속했으며, 베트남 항공은 떤선에서 롱탄으로 일부 국제선 노선을 이전할 것을 제안했으며, 이는 항공사 국제선 항공편의 약 12%를 차지합니다.

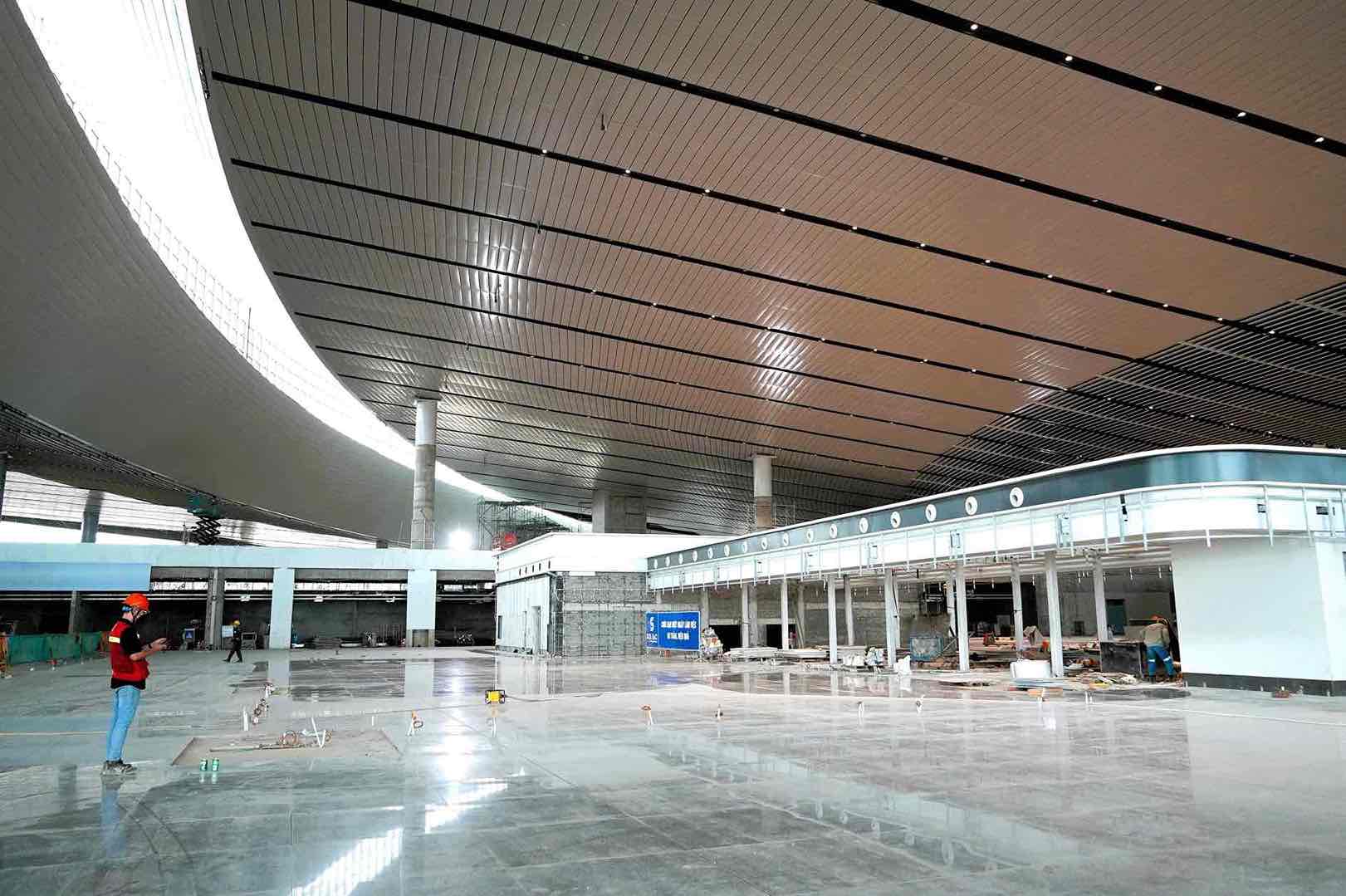

ACV는 또한 Vietnam Airlines 및 VIAGS 서비스 공간 배치 계획에 대해 논의했으며, 여기에는 수속 카운터 구역, 키오스크, 자체 수하물 구역, 출발 게이트, 수하물 컨베이어 벨트, 프리미엄 체크인 라운지, 국제 CIP 라운지 및 국내 CIP 라운지가 포함됩니다.
상업 운항에 들어가기 전 시험 운항 단계에 대해 ACV는 베트남 항공에 항공기 시험 운항 작업을 지원하기 위해 협력할 것을 요청했습니다.
외국 항공사의 경우 롱탄 국제공항과 롱탄 국제공항 프로젝트 관리위원회는 SGN AOC - 떤선 국제공항 운영 항공사 협회, 국제 항공 운송 협회(IATA) 대표, 그리고 대만 항공, 전일본공수, 캐세이퍼시픽 및 일본항공과 같은 34개 국제 항공사 대표와 협력하여 롱탄 공항 운영 계획을 논의하고 준비했습니다.

현재 ACV는 구성 프로젝트 3에 속하는 필수 시설의 관리, 운영, 활용 기능을 수행하기 위해 롱탄 국제공항 지점, 롱탄 항공 연료 지점 및 롱탄 항공 상품 지점을 설립했습니다.
지점은 롱탄 국제공항이 운영 단계에 접어들 때 인수, 운영 및 동시 운영 능력을 보장하기 위해 2026년 7월에 완료될 예정인 인력 채용 작업을 적극적으로 시행하고 있습니다.
조직 기구 작업과 병행하여 ACV는 롱탄 공항의 운영 및 운영 계획 수립을 지원하기 위해 인천공항 컨소시엄과 컨설팅 계약을 체결했습니다. 현재까지 운영, 핵심 프로세스, 상업 정책, 사업 계획 및 재무 전략에 대한 내용이 완료되었습니다.
ACV는 운영 시험 및 운영 이전에 대한 내용을 계속해서 시행하고 있으며, 2026년 9월, 10월, 11월에 3차례 시험을 조직할 계획입니다.
계획에 따르면 롱탄 공항은 2026년 말에 상업 운항을 시작합니다.
