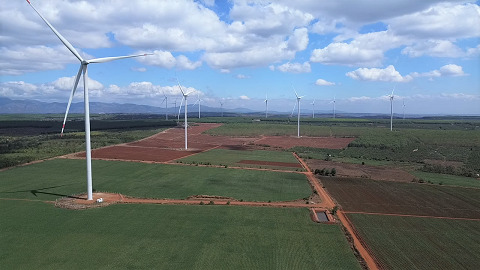

잘라이성 산업통상국은 곧 성 인민위원회에 50MW 미만의 용량을 가진 일부 풍력 발전 프로젝트에 대한 전력 사업 허가를 자문할 것이라고 밝혔습니다.
새로운 전력법 규정에 따라 성은 50MW 미만의 전력 프로젝트에 대한 전력 활동 허가를 발급할 수 있습니다. 이전에는 이 문제가 산업통상부의 권한에 속했습니다.
현재 Gia Lai에는 2023년부터 건설 및 설치가 완료되었음에도 불구하고 5개의 풍력 발전 프로젝트가 아직 상업 무역 및 전력 거래에 들어가지 않았습니다.
그 이유는 5개의 풍력 발전 프로젝트에 임업 토지 건설 투자자가 풍력 발전기 용도 변경 등과 같은 건설 투자법 위반 사항이 있기 때문입니다.
정부 감사원이 위반 사항과 누락 사항을 지적한 후 수조 동 규모의 풍력 발전 프로젝트 투자자들은 존재를 시정하고 법률 규정에 따라 시행했습니다.
현재 Cho Long, 풍력 발전소 Yang Trung, 풍력 발전소 Ia Pech, 풍력 발전소 Mien Nui 개발 풍력 발전소 및 Gia Lai의 Tay Nguyen 가공 풍력 발전소와 같은 프로젝트는 투자자가 전기 요금을 협상하고 베트남 전력 그룹과 전기 판매 계약을 체결하기 위한 법적 근거로 사용하기 위해 관할 당국으로부터 전기 활동 허가를 받을 날을 기다리고 있습니다.
전력 조정 계획 VIII을 시행하기 위해 Gia Lai는 재생 에너지 개발에 사용되는 토지 기금을 지방의 토지 이용 계획에 공개적으로 배치할 것입니다.
동시에 EVN과 협력하여 신재생 에너지 프로젝트의 용량 해소 능력을 높이는 동시에 투자자가 규정에 따라 주택 건설 주택 투자 주택 부지 정리 보상 토지 및 환경에 대한 모든 절차를 완전히 이행하도록 지원합니다.
