8월 25일, 까마우성 문화체육관광부는 올해 9월 국경일을 맞아 성에서 3개의 주요 프로젝트 착공식을 개최할 것이라고 밝혔습니다.
그중 G6 구간 간하오 타운 강둑 제방 프로젝트는 간하오 코뮌 지역에서 시행되며, 시작점은 락꼭이고 끝점은 구간 간하오 타운 강 삼각주입니다. 프로젝트의 총 투자액은 4,800억 동이며, 까마우성 농업 건설 프로젝트 관리 위원회가 투자자입니다.
이 프로젝트는 B군에 속하며, 산사태 방지 및 주민 보호를 위해 2,500m 길이의 제방 노선을 건설합니다. 이 프로젝트는 제방 꼭대기 높이 +3.5m, 파도 방지 경사 지붕과 결합된 수직 벽 구조로 2025년부터 2029년까지 시행됩니다.
관련 항목으로는 폭 4m의 보행자 통로, 폭 4m의 운영 관리 도로, 배수 시스템, 태양광 램프 및 녹지가 있습니다. 이 프로젝트는 국가와 국민의 생명과 재산을 보호하고 강변 지역의 환경과 경관을 개선하는 데 기여할 것으로 기대됩니다.

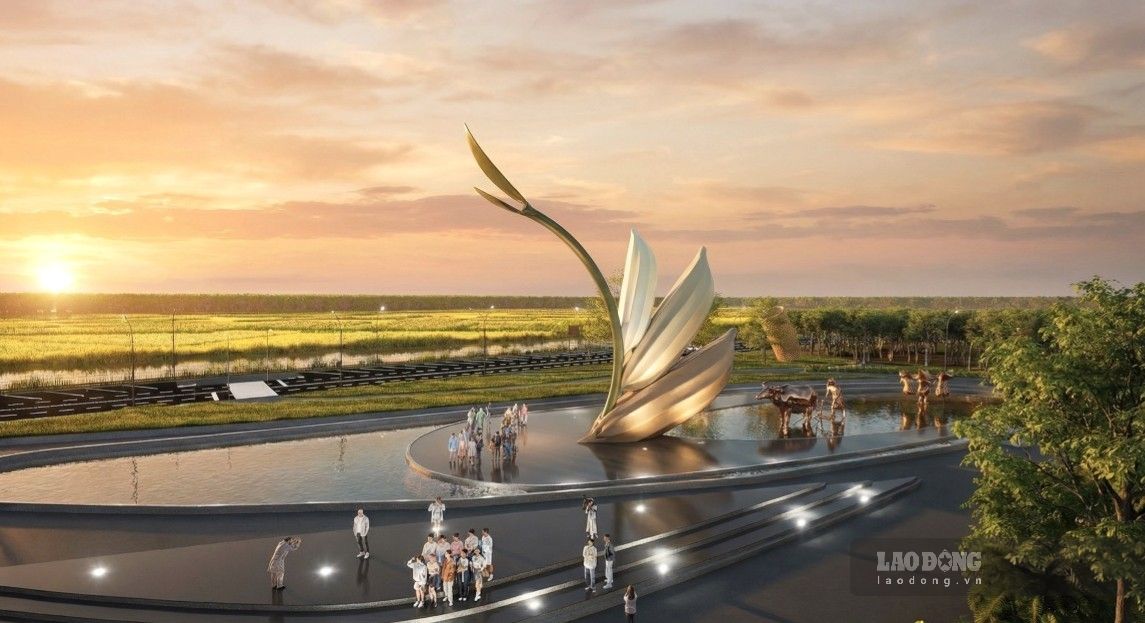

두 번째 프로젝트는 까마우성 건설 프로젝트 관리위원회가 투자자인 국가 예산에서 총 투자액이 약 215억 동인 빈러이 코뮌에 3알짜리 논 공원 건설입니다. 프로젝트는 그룹 C에 속하며 2026-2027년 기간에 시행됩니다.
공원은 부지 정리, 내부 도로, 급수 및 배수 시스템, 전력 공급, 화단, 녹지, 공중 화장실 및 일부 보조 시설과 같은 항목에 투자되었습니다.
까마우성 문화체육관광부에 따르면 이 프로젝트는 놀이 및 엔터테인먼트를 위한 공공 공간을 조성하고 지역 사회의 삶을 개선하며 문명화되고 현대적인 지역을 건설하는 데 기여하는 것을 목표로 합니다.
또한 9월 2일 국경일을 맞아 까마우성 군사령부는 까마우성 군사령부 본부 건설 프로젝트 착공식을 개최했습니다.
